Kontakt os
Du skal altid have en autoriseret elinstallatør til at oprette en installationsblanket (ISB), inden der kan udføres arbejde i elnettet. Ved større tilslutningssager kan der ligeledes være behov for anden form for kontakt med os. Her kan du anvende en af de tre formularer.
Tilslutning til elnettet
Her kan du som kunde, projektudvikler, rådgiver eller elinstallatør finde generel information om tilslutning til elnettet: Hvad det koster, hvor lang tid tager og hvilke typer af tilslutninger vi tilbyder.
Små tilslutninger​
Små tilslutninger omfatter som udgangspunkt tilslutninger, hvor der ønskes et leveringsomfang eller et indfødningsomfang på op til 125 kW. Det kan f.eks. være et nyopført enfamilieshus, sommerhus eller mindre erhverv, nye batterier eller solceller på villa, eller udvidelser af et eksisterende leveringsomfang i beboelse og mindre erhverv.
Mellemstore tilslutninger​
Mellemstore tilslutninger dækker som udgangspunkt tilslutninger mellem 125 kW og 3 MW. Det kan f.eks. være lynladere, udstykning af et nyt boligområde, en nyopført større etage- eller erhvervsejendom, eller produktions- og energilageranlæg.
Store tilslutninger​
Store tilslutninger dækker som udgangspunkt tilslutninger større end 3 MW. Det kan f.eks. være solcelleparker, fjernvarmeværker, store energilageranlæg, store industrivirksomheder med energikrævende processer, store lynladestationer med mange udtag eller til tung transport.

Tilslutningsproces

Ved mellemstore tilslutninger følger vi den proces, som du kan se herunder. Processen er den samme, uanset om der er tale om en helt ny tilslutning eller udvidelse af en eksisterende installation.

trin for trin

Sådan er processen for mellemstore tilslutninger

Tilslutningsprocessen bliver mest effektiv, hvis du er hurtig til at besvare henvendelser og tilvejebringe de nødvendige tekniske oplysninger, som vi efterspørger. Det er også væsentligt, at du undgår at ændre på projektet undervejs, da det kan forsinke behandlingen af sagen, hvis vi skal foretage nye beregninger. Se processens fem faser her.

Fase 1: Definer projektet

Den første fase består af to trin:

  • 1.1: I udarbejder jeres projekt, evt. i samarbejde med en rådgiver.
  • 1.2: Hvis du har spørgsmål eller brug for oplysninger fra os for at kunne konkretisere projektet, kan du kontakte os for tidlig dialog.

I denne fase er det væsentligt, at du sørger for at konkretisere projektet så meget som muligt, da vi så kan behandle jeres henvendelse i fase 2 på den bedst mulige måde. Du kan med fordel allerede her sætte dig ind i, hvilke tekniske krav for nettilslutning der stilles til dit anlæg. Du finder de tekniske krav hos Green Power Denmark.

Når du har samlet oplysninger og defineret projektet, er du klar til at indsende en anmodning om forsyning via vores formular. Formularen er kun for de projekter, som er klar til og hurtigst muligt ønsker at indgå en nettilslutningsaftale. Dette kræver, at projektet er konkret, og at du er klar til at forpligte dig på følgende parametre:

  • Placeringen af anlæg
  • Anlæggets kapacitet
  • Nærmere tekniske forhold og ønsker til tilslutning.

Hvis du har brug for oplysninger fra os for at kunne konkretisere dit projekt, tager vi gerne en dialog om dit projektforslag. Kontakt os her for tidlig dialog.

Fase 2: Fastlæggelse af tilslutning

Anden fase består af fire trin:

  • 2.1: Når projektet er konkret og endeligt afklaret, skal du anmode om forsyning hos os.
  • 2.2: Hvis din anmodning om forsyning indeholder alle de nødvendige oplysninger, opretter vi et projekt hos os.
  • 2.3: Vi beregner, hvordan anlægget kan tilsluttes, og udarbejder en nettilslutningsaftale.
  • 2.4: Du underskriver nettilslutningsaftalen, hvorefter vi går i gang med etableringsfasen.

Når vi har modtaget en konkret anmodning om forsyning, vil vi oprette et projekt og tildele det en anlægsspecialist. Anlægsspecialisten fastlægger en tilslutningsløsning på baggrund af dine oplysninger og i dialog med dig. Du anmoder om forsyning her.

Vi tilbyder en række forskellige tilslutningstyper, alt efter dit behov og den konkrete elnetsituation i det aktuelle område. Læs mere om de forskellige muligheder for tilslutning her.

Tilslutningsløsningen beskrives i en nettilslutningsaftale. Her fastlægger vi bl.a. størrelsen på tilslutningsbidraget, forventet idriftsættelsestidspunkt og de øvrige vilkår og tekniske krav for nettilslutningen, som du som kunde og vi som elnetselskab forpligter os på ved underskrift af aftalen. Af aftalen fremgår også, hvor du skal tilsluttes henne, altså dit tilslutningspunkt. Du skal selv forbinde din installation med det anviste tilslutningspunkt.

Det oplyste idriftsættelsestidspunkt afhænger af, hvor du får anvist et tilslutningspunkt, samt hvilke dele af elnettet der skal udbygges eller forstærkes.

Du kan som kunde eller rådgiver gøre processen så effektiv som mulig ved at levere svar og oplysninger så hurtigt og præcist som muligt – og ved at undgå at ændre på projektet undervejs.

Kan din tilslutning komme i flowproces?

For mellemstore tilslutninger skelner vi mellem simple sager, der kan løses i et standardiseret forløb, og de mere komplekse tilslutninger, som kræver individuelle løsninger.

Standardiserede mellemstore tilslutninger
Simple tilslutninger kan vi gennemføre inden for rammerne af vores flowproces. Flowprocessen sikrer dig en hurtig håndtering af tilslutningen, hvor du og din rådgiver selv bidrager til en effektiv arbejdsgang. Du kan læse her, hvad der skal til for at komme i flowproces.

Vi tilstræber at gennemføre tilslutninger i flowprocessen inden for 6 måneder fra, at vi har modtaget det nødvendige materiale fra dig, og vi har vurderet og fremsendt meddelelse til dig/din rådgiver om, at sagen forventes at kunne håndteres i en flowproces. Den endelige bekræftelse på, at sagen fra vores side kan forblive i flowproces, vil ske, når vi fremsender nettilslutningsaftalen til dig. Læs mere om, hvad en nettilslutningsaftale indeholder her.

Komplekse mellemstore tilslutninger
Komplekse tilslutninger kan ikke håndteres i flowprocessen. Eksempler på komplekse tilslutninger er, at der skal nedgraves nye kabler på længere eller svært tilgængelige strækninger, eller at du som kunde ønsker, at netstationen bliver integreret i din bygning.

Ved komplekse tilslutninger er der en individuel dialog om tidsplanen.

Fase 3: Etablering

Tredje fase består af tre trin:

  • 3.1: Vi går sammen med vores entreprenører i gang med det nødvendige etableringsarbejde for, at dit anlæg kan tilsluttes jf. nettilslutningsaftalen.
  • 3.2: Din elinstallatør tilmelder anlægget via vores ISB-system.
  • 3.3: Du indsamler og fremsender dokumentation til os for, at anlægget overholder de tekniske krav.

Når fase 2 er afrundet med en underskrevet nettilslutningsaftale, går vi i gang med denne fase, hvor vi etablerer den elnetinfrastruktur, som er nødvendig for, at dit anlæg kan blive tilsluttet.

Hvis det ikke er sket tidligere i processen, er det vigtigt, at du tilknytter en elinstallatør til projektet, og at elinstallatøren opretter en sag i ISB.

I denne fase er det også vigtigt, at du går i gang med at dokumentere, at de tekniske krav for projektet er overholdt. Gå i gang så tidligt som muligt, da dokumentationen skal fremsendes og godkendes af os, før du kan sætte anlægget i drift.

Fase 4: Idriftsættelse

I fase 4 skal vi igennem fire trin:

  • 4.1: Du vælger en elleverandør.
  • 4.2: Din elinstallatør færdigmelder projektet via ISB og aftaler tid for opsætning af elmåler.
  • 4.3: Vi tillader spændingssætning af dit anlæg, og elmåleren monteres.
  • 4.4: Hvis der skal foretages test, fortsætter processen til fase 5. Hvis der ikke skal foretages test, og al din tekniske dokumentation er leveret og godkendt, sættes dit anlæg i drift.

Vi giver dig besked, når vi har færdiggjort forsyningen til projektet. Det er vigtigt, at din elinstallatør giver os besked via ISB, når han har færdiggjort din del af tilslutningsløsningen (fx din stikledning).

Så snart både dit og vores anlæg er udbygget, og du har valgt en elleverandør, aftaler vi et nærmere tidspunkt for tilslutning, måleropsætning og idriftsættelse.

Vi skal have godkendt den tekniske dokumentation for dit anlæg, inden det kan idriftsættes. Dette vil vores anlægsspecialist lede dig igennem.

Hvis dit anlæg tilsluttes på 10 kV eller højere, skal vi også indgå en sammenkoblingsaftale inden idriftsættelsen. Sammenkoblingsaftalen giver dig tilladelse til at spændingssætte anlægget ved brug af vores elnet.

Fase 5: Test af anlæg

OBS: Denne fase gælder kun for anlæg, der skal gennemgå test. Det gælder f.eks. batterier og elproducerende anlæg. Hvis dit anlæg ikke skal testes, slutter din tilslutningsproces med fase 4.

I fase 5 er der følgende fire trin:

  • 5.1: Når du har dokumenteret, at anlæggets tekniske egenskaber er i overensstemmelse med de tekniske krav, tildeler vi en midlertidig nettilslutningstilladelse (ION) for anlægget.
  • 5.2: Under ION’en skal du afprøve og dokumentere nogle af anlæggets tekniske egenskaber.
  • 5.3: Når vi har godkendt dine afprøvninger, tildeler vi den endelige nettilslutningstilladelse (FON) for anlægget.
  • 5.4: Dit anlæg er nu fuldt tilsluttet.

Denne fase fokuserer på at sikre, at dit anlæg ikke påvirker elnettet og de øvrige kunder negativt. Hvis dit anlæg ikke overholder de tekniske krav, kan det medføre blink eller flimren i elforsyningen til dine naboer, eller i værste fald utilsigtede afbrud. Derfor skal anlægget testes for at sikre, at anlægget overholder alle krav, og at alt er indstillet korrekt.

Før du må bruge dit anlæg, skal du have en endelig nettilslutningstilladelse til drift af anlæg, som forudsætter dokumentation og prøvning af dit anlæg. Vi benytter de overordnede krav fra Green Power Denmark. De specifikke krav afhænger af, hvilken type anlæg du tilslutter, og vil fremgå af din nettilslutningsaftale.

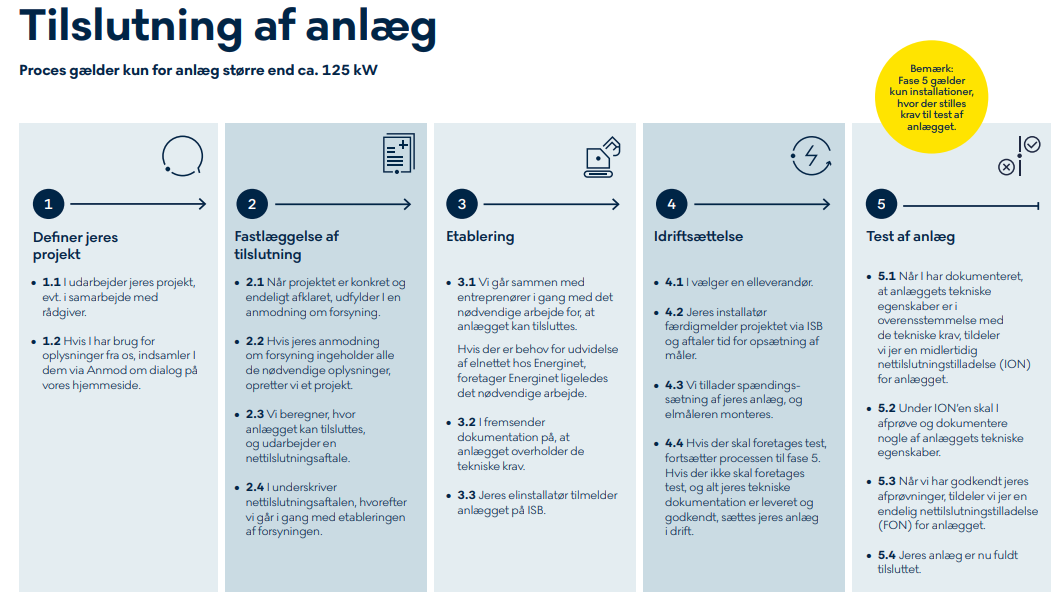

Billedet viser fem kasser fra venstre mod højre. I hver kasse beskrives en fase i vores tilslutningsproces.
PDF

Har du brug for en printvenlig version?

Få et hurtigt overblik over faserne i vores tilslutningsproces.
